Динамика строительства ЖК "Пушкино Град" в январе: ведем работы по установке внутренних перегородок и инженерии

Новость
Динамика строительства ЖК "Пушкино Град" в январе: ведем работы по установке внутренних перегородок и инженерии

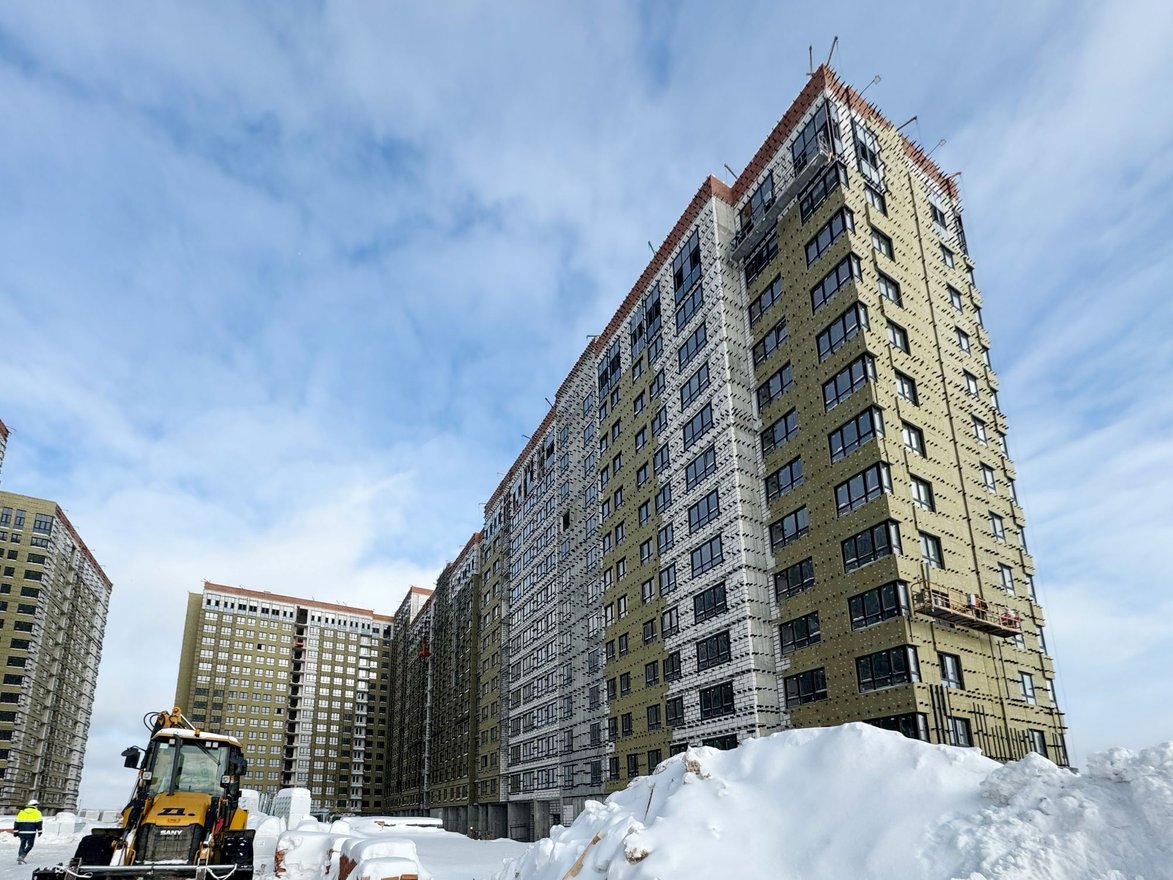

Дом 1

  • Фасадные работы выполнены на 40%.

  • Внутренние сети горячего и холодного водоснабжения выполнены на 20%.

  • Приступили к монтажу этажных щитов электроснабжения.

  • Заземление и молниезащита выполнены на 90%.

  • Кладка межкомнатных перегородок выполнена на 40%.

  • Приступили к монтажу слаботочных сетей.

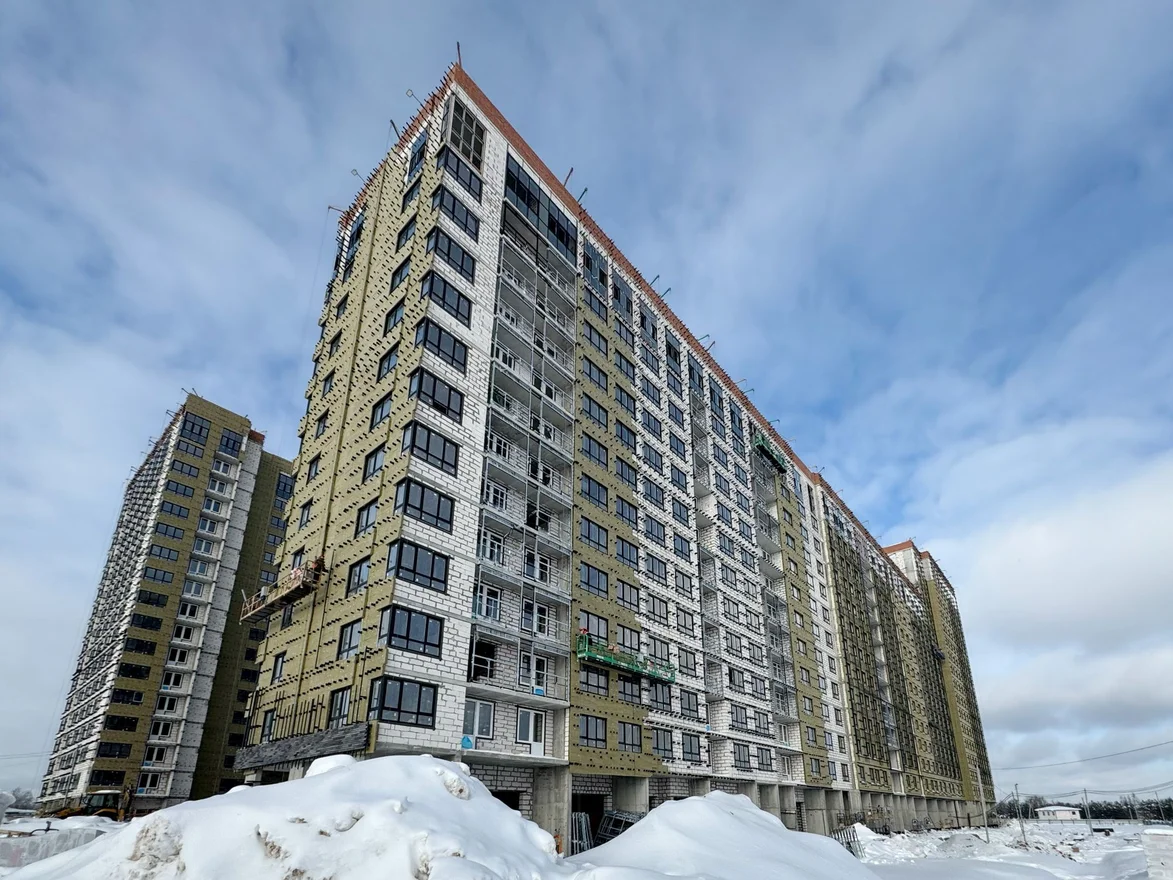

Дом 2

  • Фасадные работы выполнены на 35%.

  • Приступили к облицовке фасадной плиткой.

  • Вентиляция выполнена на 85%.

  • Кладка межкомнатных перегородок выполнена на 40%.

  • Внутренние сети горячего и холодного водоснабжения выполнены на 15%.

  • Приступили к монтажу слаботочных сетей.

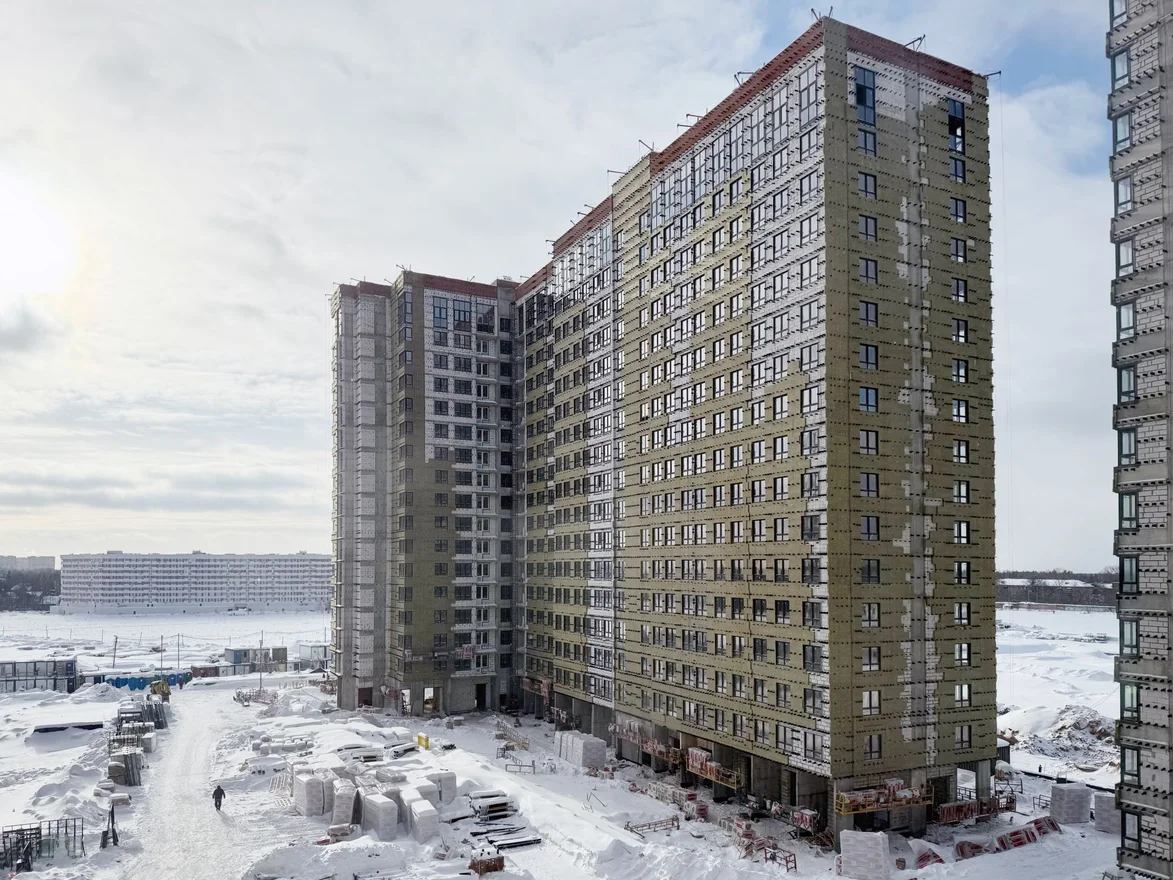

Дом 3

  • Фасадные работы выполнены на 30%.

  • Внутренние сети горячего и холодного водоснабжения выполнены на 15%.

  • Выполнен монтаж этажных щитов электроснабжения на 50%.

  • Заземление и молниезащита выполнены на 90%.

  • Кладка межкомнатных перегородок выполнена на 40%.

  • Приступили к монтажу слаботочных сетей.

На финальном этапе выполнение работ по устройству теплотрассы, производятся работы по вводам в здания.

Всего на строительной площадке задействованы 175 специалистов и 7 единиц техники.
