I очередь строительства
Дом 1

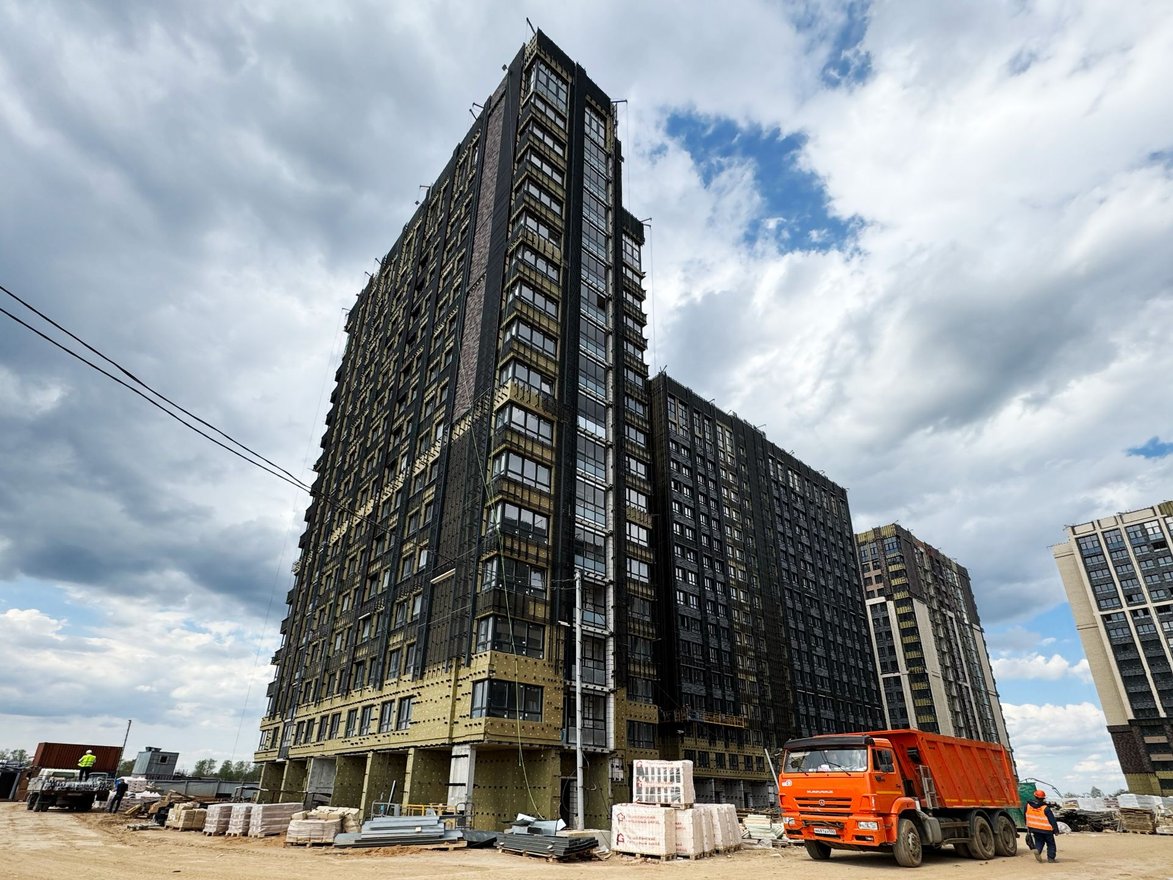

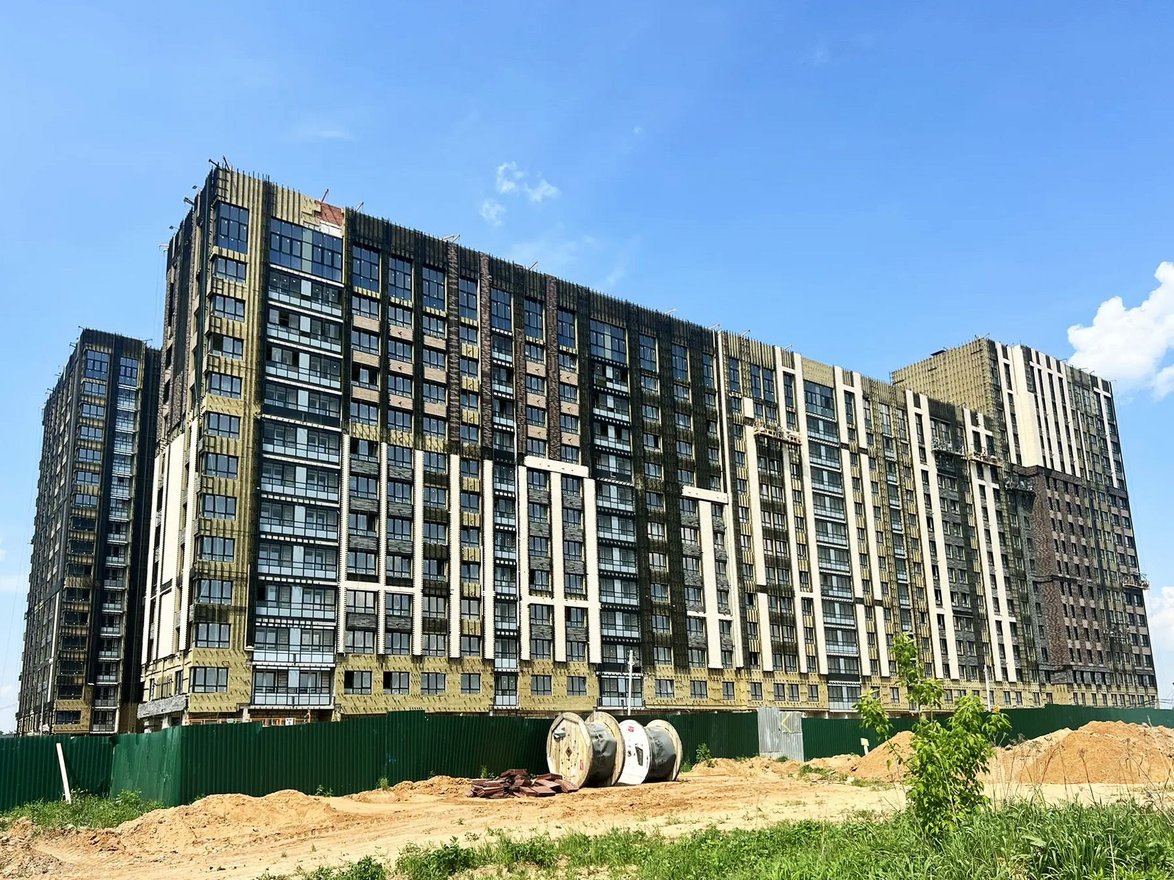

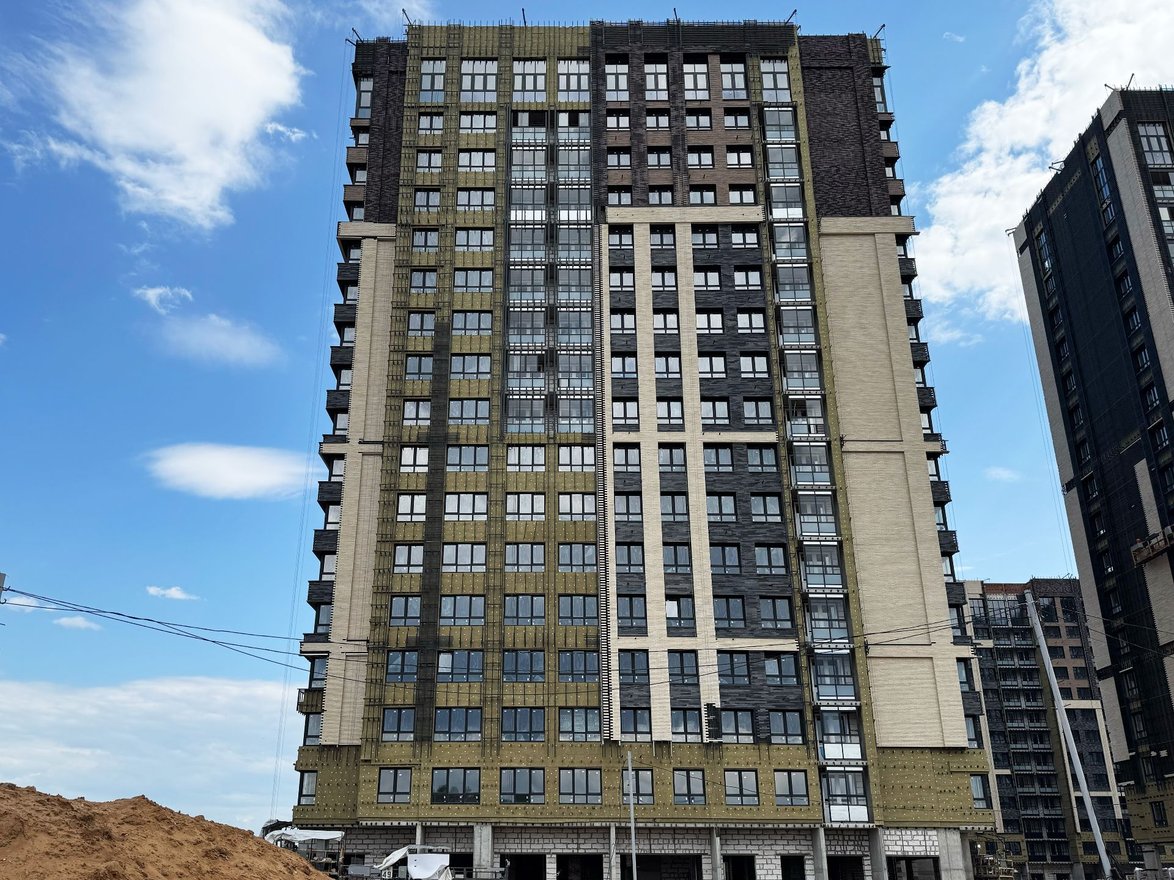

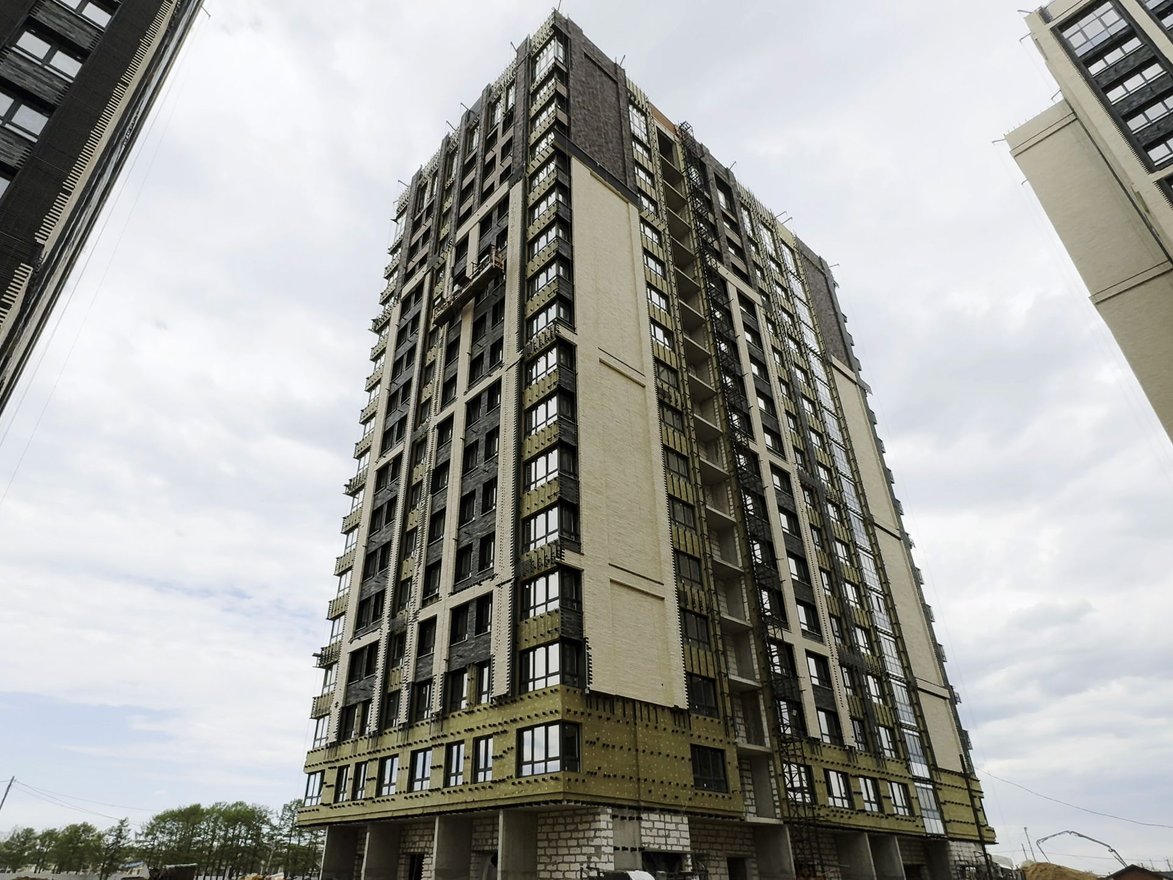

• Фасадные работы: 80 %.
• Внутренние инженерные системы (холодное и горячее водоснабжение, канализация К1/К2, отопление, пожарный водопровод): 55 %.
• Слаботочные системы: 85 %.
• Внутренние электромонтажные работы: 70 %.
• Вентиляция выполнена полностью, кроме элементов, требующих отделки.
• ИТП (собрана тепломеханическая часть): 90 %.
• Ограждение лестничной клетки: 70 %.
• Стяжка пола в МОПах: 60 %.
Дом 2
• Фасадные работы: 80 %.
• Внутренние инженерные системы: 55 %.
• Слаботочные системы: 85 %.
• Внутренние электромонтажные работы: 70 %.
• Вентиляция выполнена полностью, кроме элементов, требующих отделки.
• ИТП (собрана тепломеханическая часть): 90 %.
• Ограждение лестничной клетки: 50 %.
• Стяжка пола в МОПах: 55%
Дом 3
• Фасадные работы: 80 %.
• Внутренние инженерные системы: 55 %.
• Слаботочные системы: 85 %.
• Внутренние электромонтажные работы: 70 %.
• Вентиляция выполнена полностью, кроме элементов, требующих отделки.
• ИТП (собрана тепломеханическая часть): 90 %.
• Ограждение лестничной клетки: 50 %.
• Стяжка пола в МОПах: 35 %.
Общие работы по I очереди:
• Срезка/подсыпка по планировочным отметкам благоустройства: 80 %.
• Задействовано: 195 рабочих, 8 единиц техники.
________________________________________
II очередь строительства
• Внутрипостроечные дороги: 40 %.
• Ограждение строительной площадки: 100 %.
• Разработка котлованов:
o под дом № 4: 95 %;
o под дома № 5 и № 6: по 80 %.
• Задействовано: 20 рабочих, 9 единиц техники.
________________________________________
Планы на июнь:
• Завершить работы по окнам, балконным дверям и витражам (в зонах установки подъёмников), в т. ч. витражи первого этажа.
• Достичь 100 % электрификации на территории строительства I очереди.
• Начать отделочные работы по МОПам в домах I очереди.
• Приступить к строительству УДС и очистных сооружений.
• Завершить подготовительный период на II очереди строительства.
