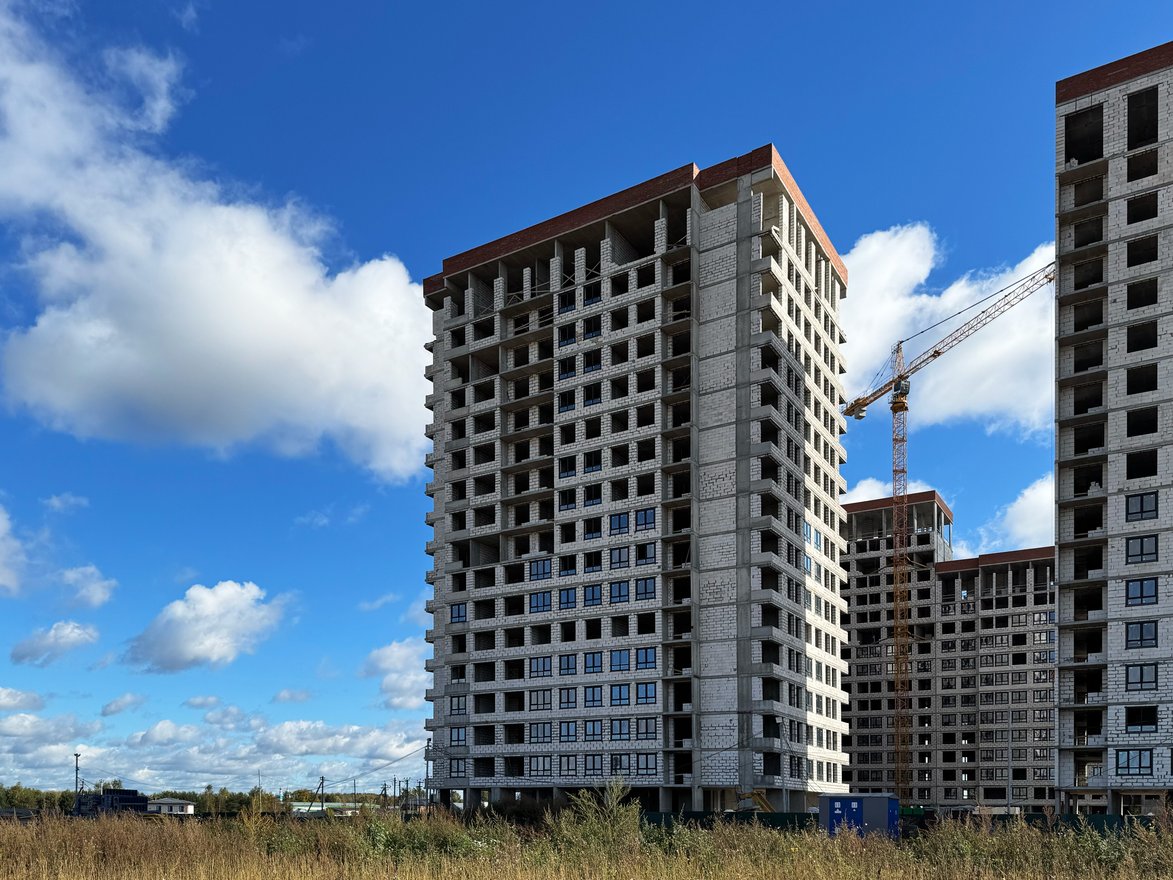

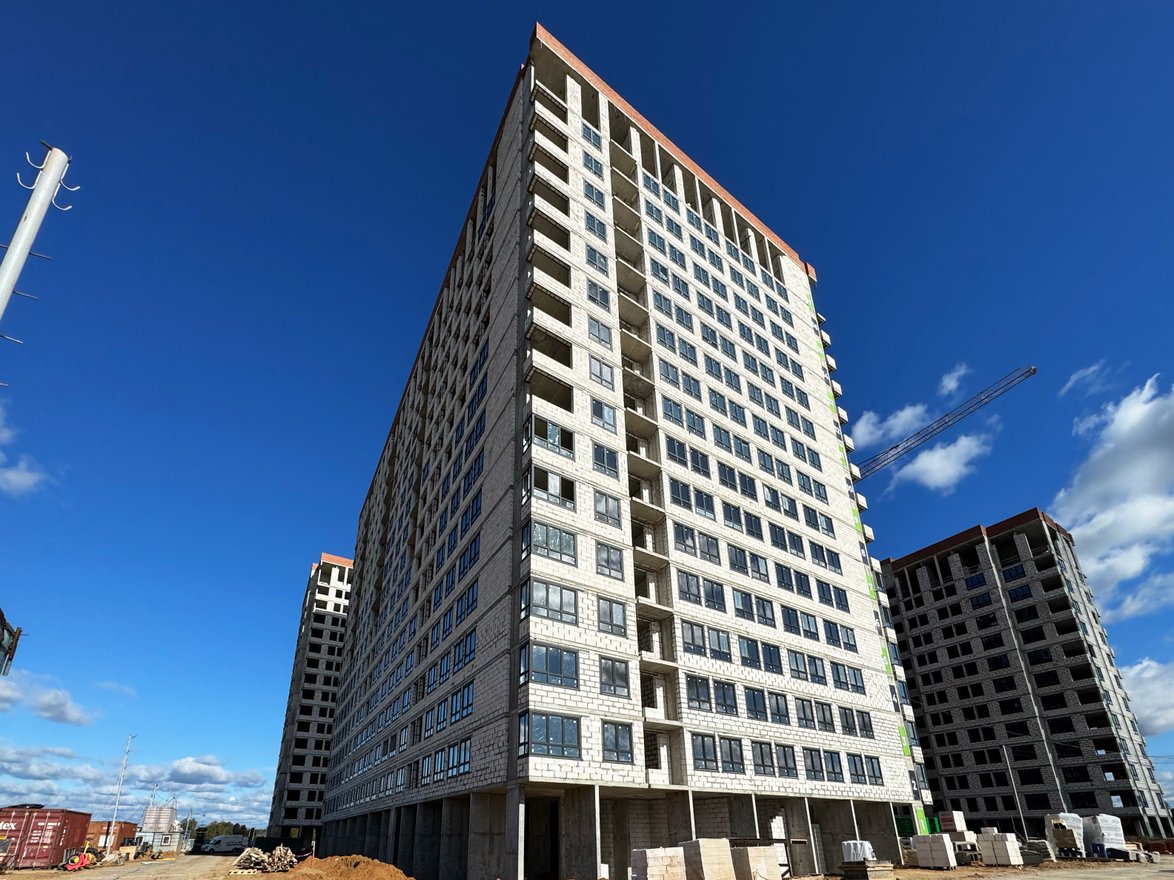

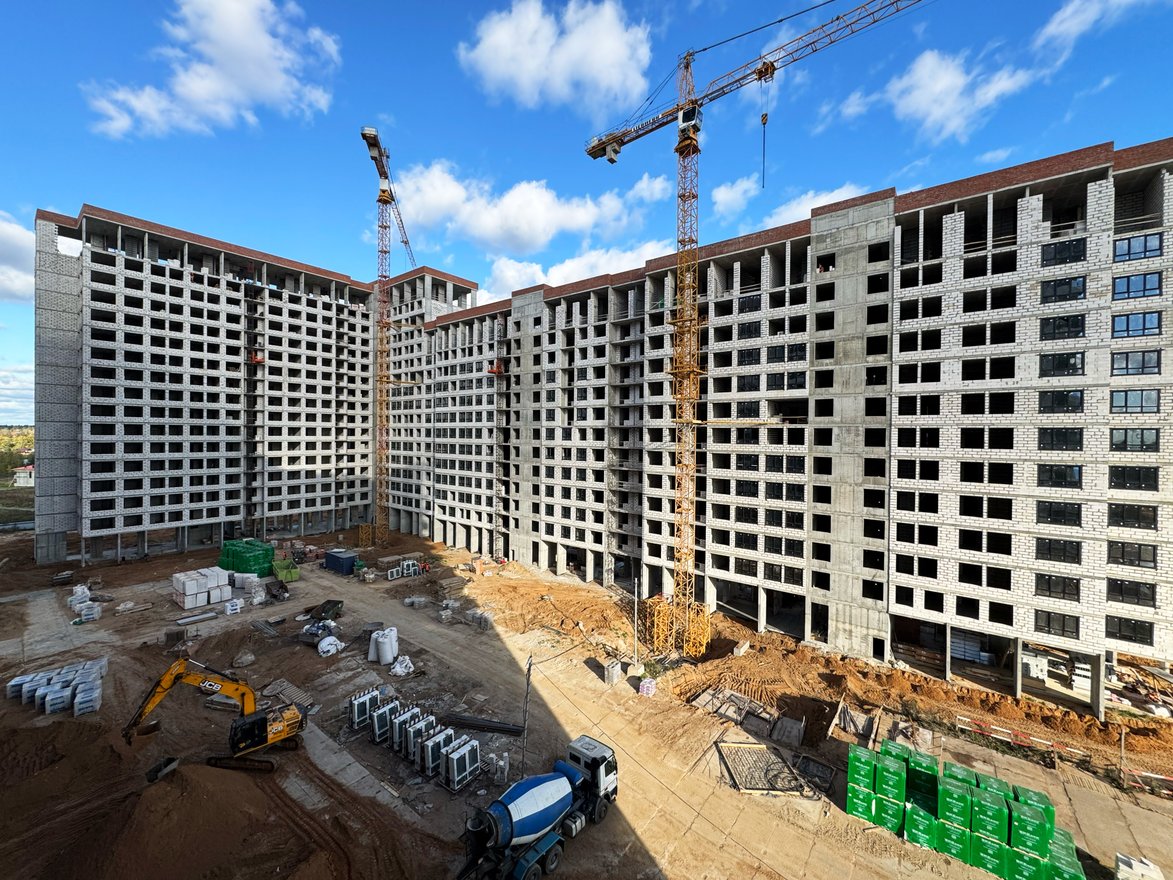

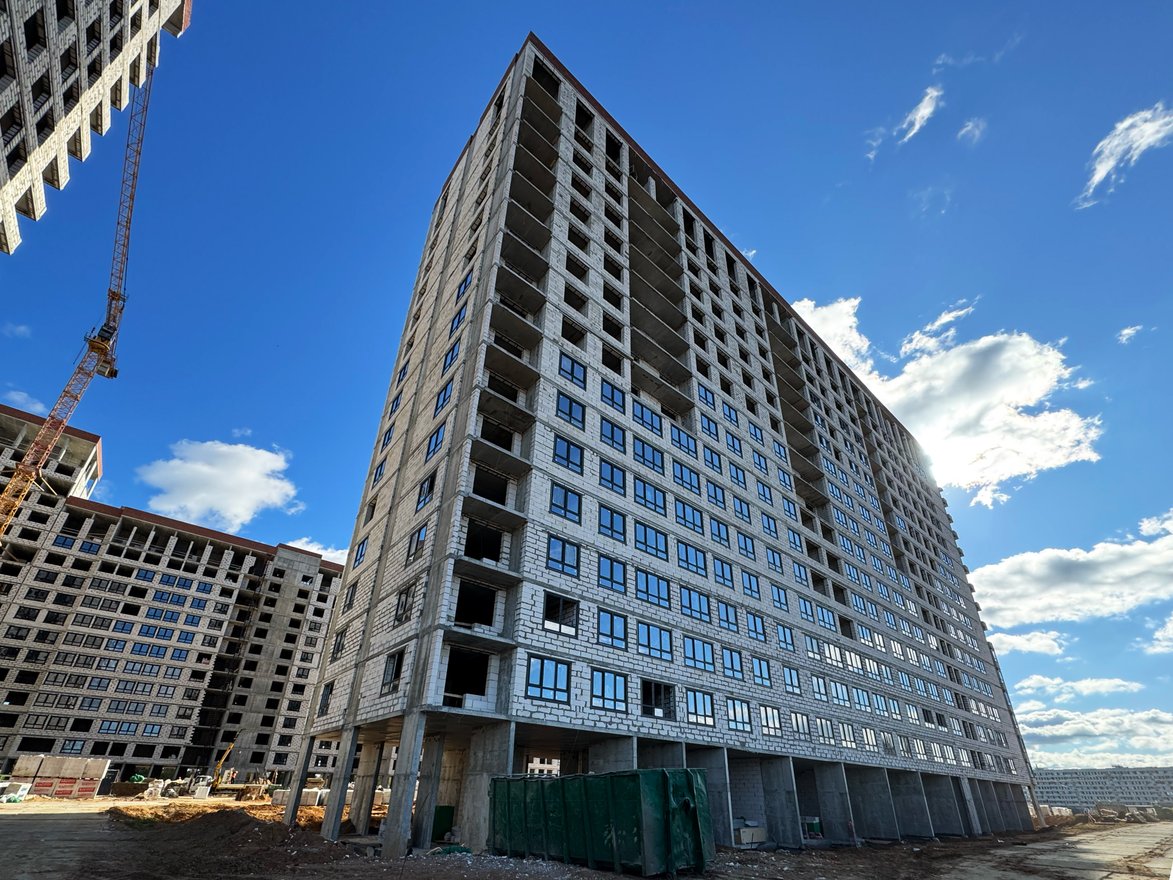

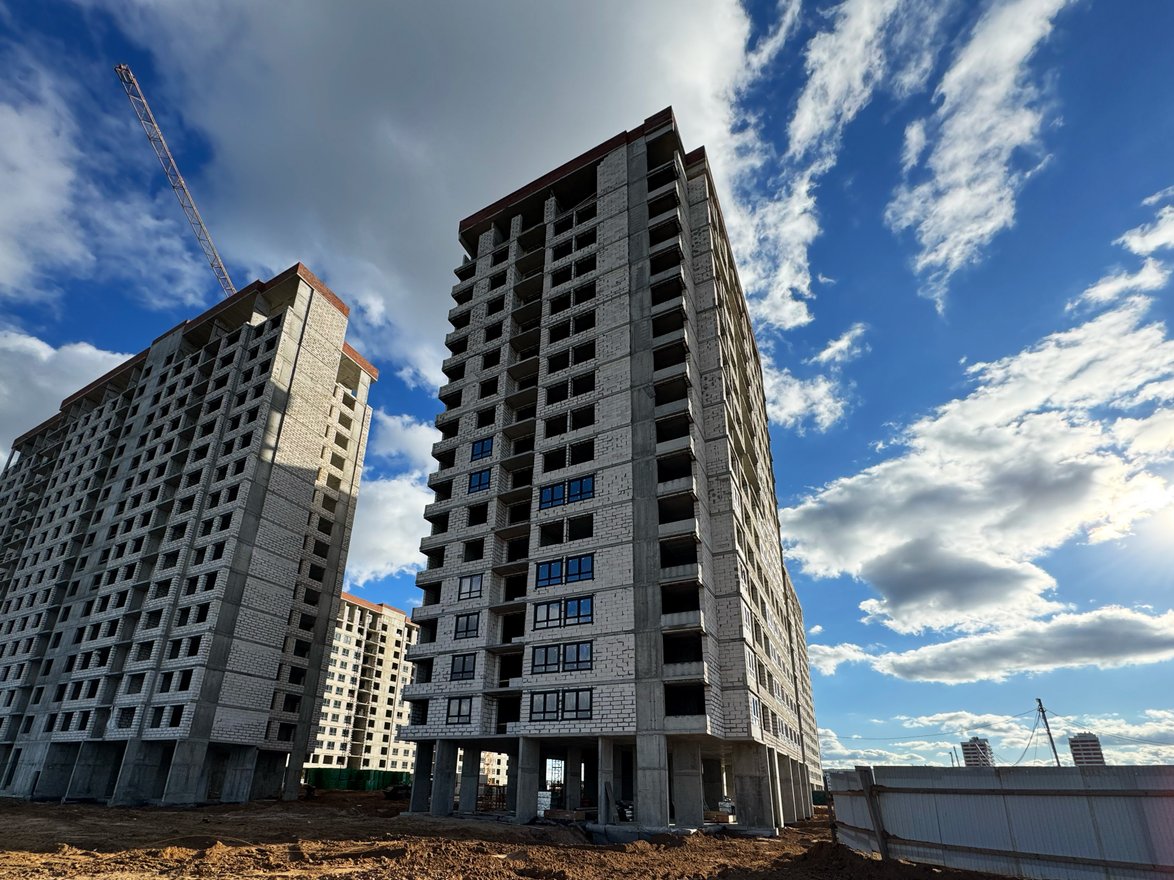

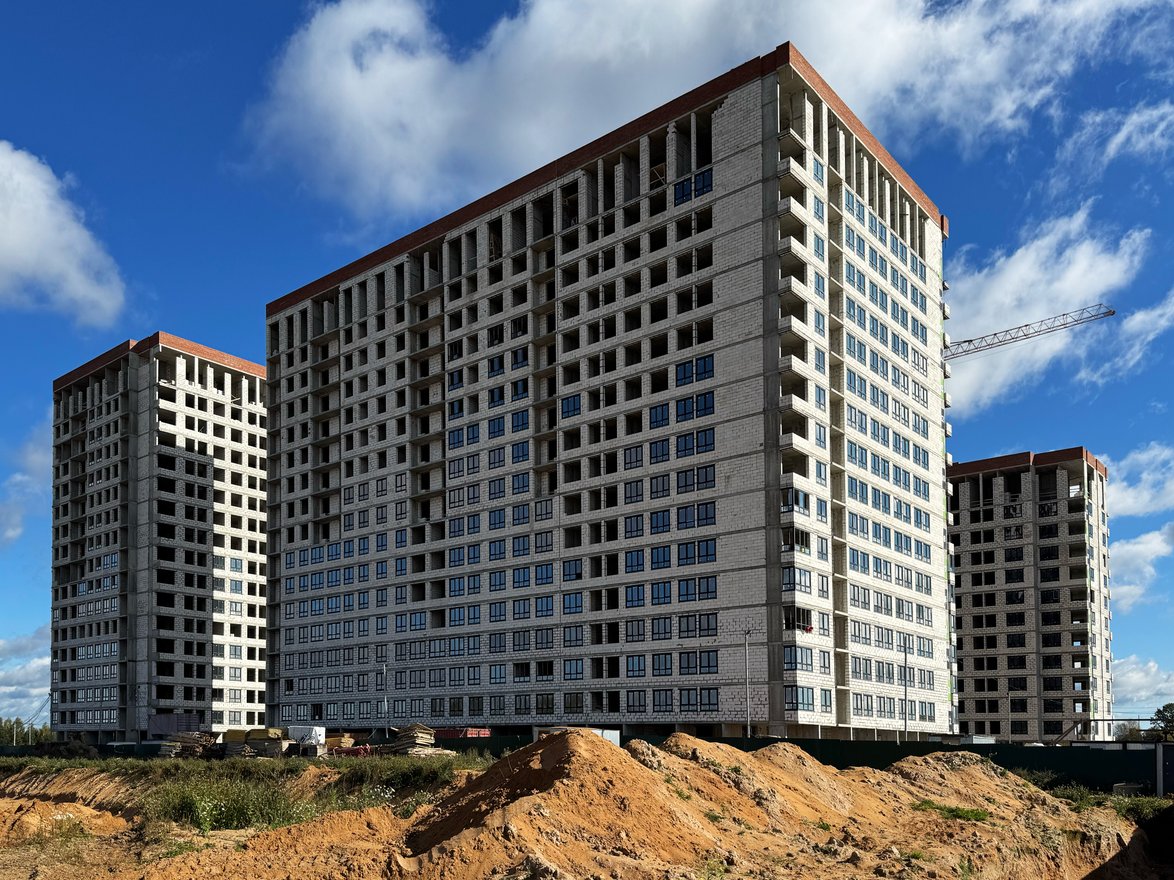

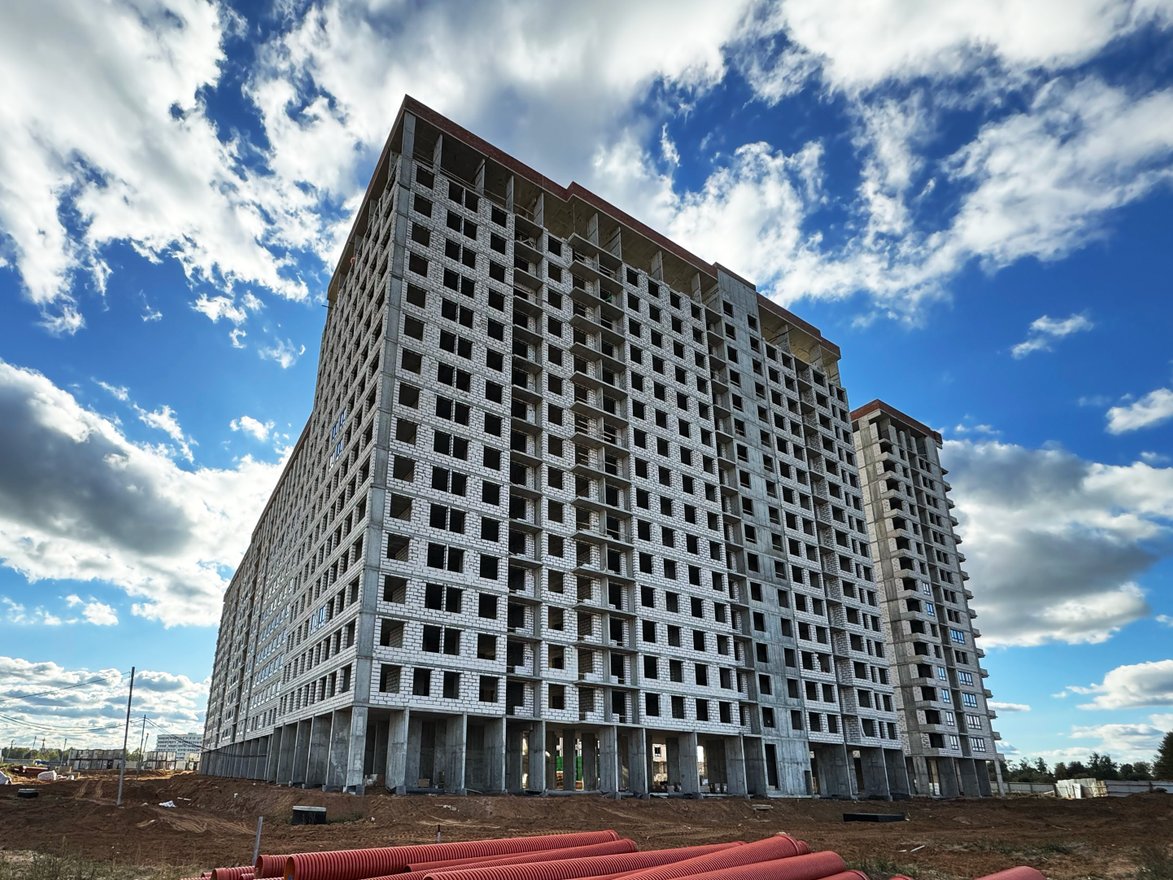

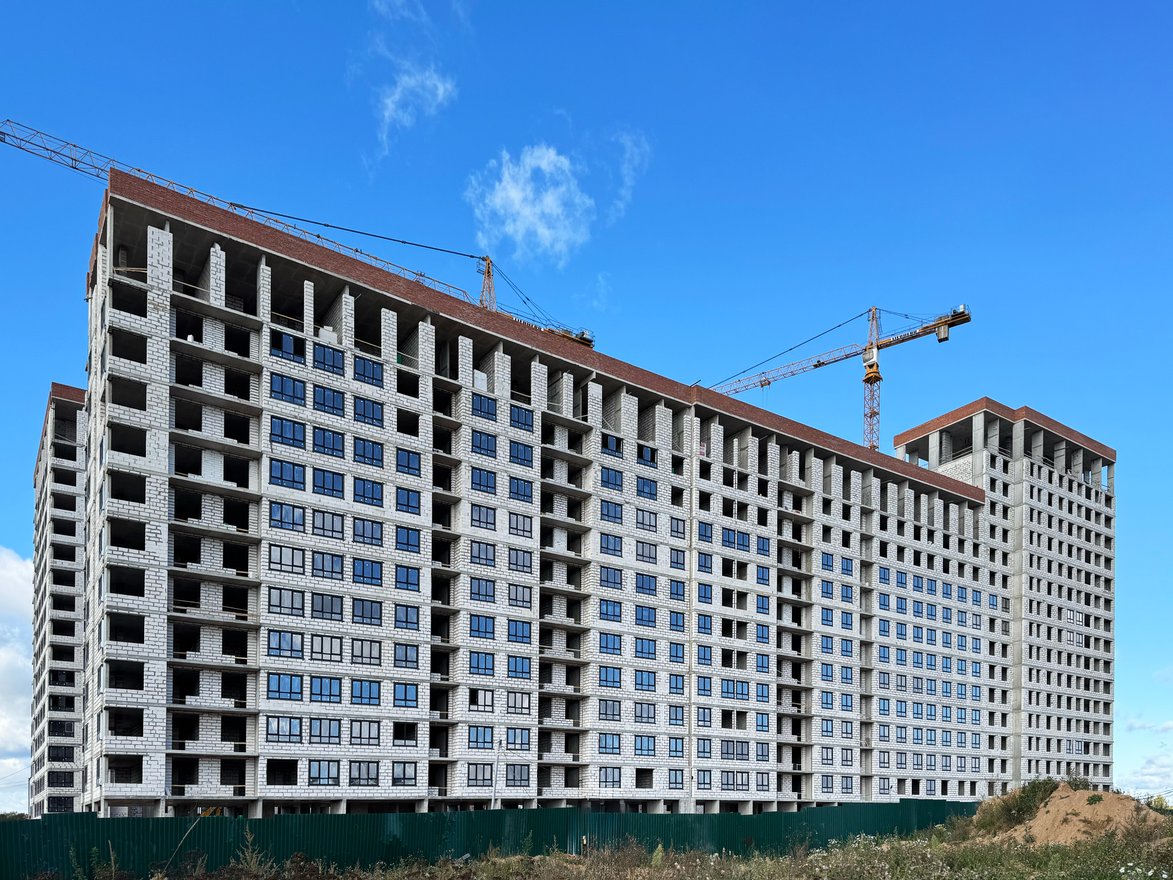

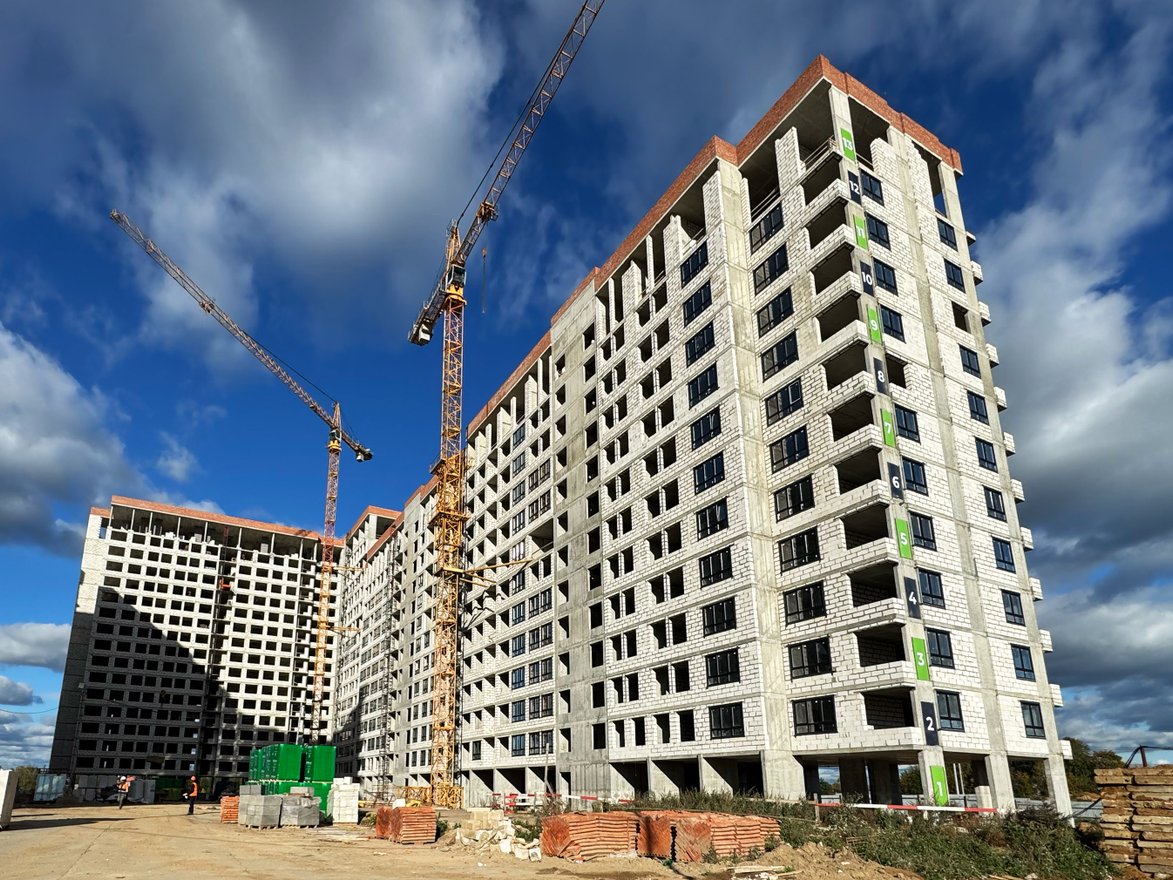

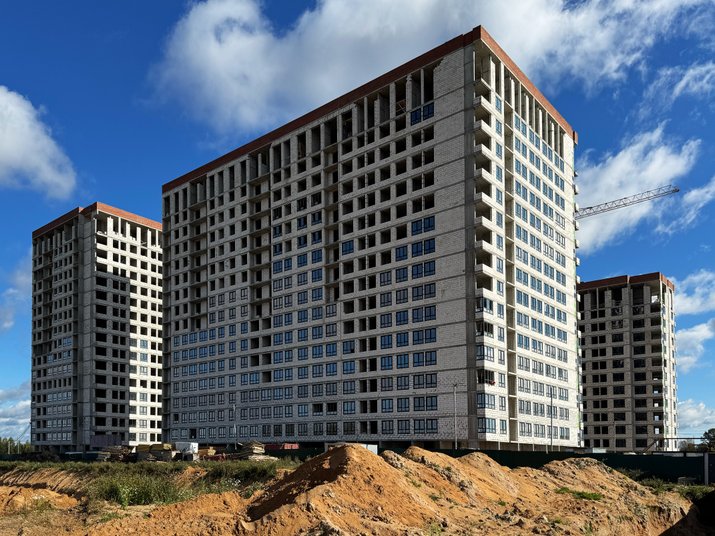

В сентябре 2025 года возведение ЖК «Пушкино Град» шло активными темпами. Строители занимались возведением стен и перегородок, монтажом электрики, вентиляции и коммуникаций. Также проводятся работы по монтажу кровли, устройству лифтового оборудования и остеклению зданий.
Дом 1
•Кладка наружных и внутренних стен выполнена на 95%;
•Идут кровельные работы: выполняется гидроизоляция (2-й слой), монтаж зонтов на вентиляционных шахтах;
•Монтаж лифтов: установлены направляющие, собраны кабины;
•Остекление светопрозрачных конструкций выполнено на 15%;
•Демонтирован башенный кран;
•Электроснабжение: Монтаж ВРУ: выполнено на 20%, контур заземления 30%;
•Вентиляция: Монтаж воздуховодов 20%.
Дом 2
•Кладка наружных и внутренних стен выполнена на 90%;
•Идут кровельные работы: выполняется стяжка, гидроизоляция (1-й слой);
•Монтаж лифтов: устанавливаются направляющие, собираются кабины;
•Остекление выполнено на 20%;
•Электроснабжение: Монтаж ВРУ: выполнено на 80%, контур заземления 50%
•Вентиляция: Монтаж воздуховодов 10%.
Дом 3
•Внешняя и внутренняя кладка стен выполнена на 95%;
•Идут кровельные работы: выполняется гидроизоляция 2 слой, монтаж зонтов на вентиляционных шахтах;
•Монтаж лифтов: устанавливается силовое оборудование;
•Остекление ПВХ выполнено на 30%;
•Демонтирован башенный кран;
•Электроснабжение: Монтаж ВРУ: выполнен на 20%, контур заземления 30%;
•Вентиляция: Монтаж воздуховодов 20%.
Выполнены работы по наружным внутриквартальным сетям водопровода на 50%, канализации на 60%.
Всего на строительной площадке задействованы 160 специалистов и 6 единиц техники.
