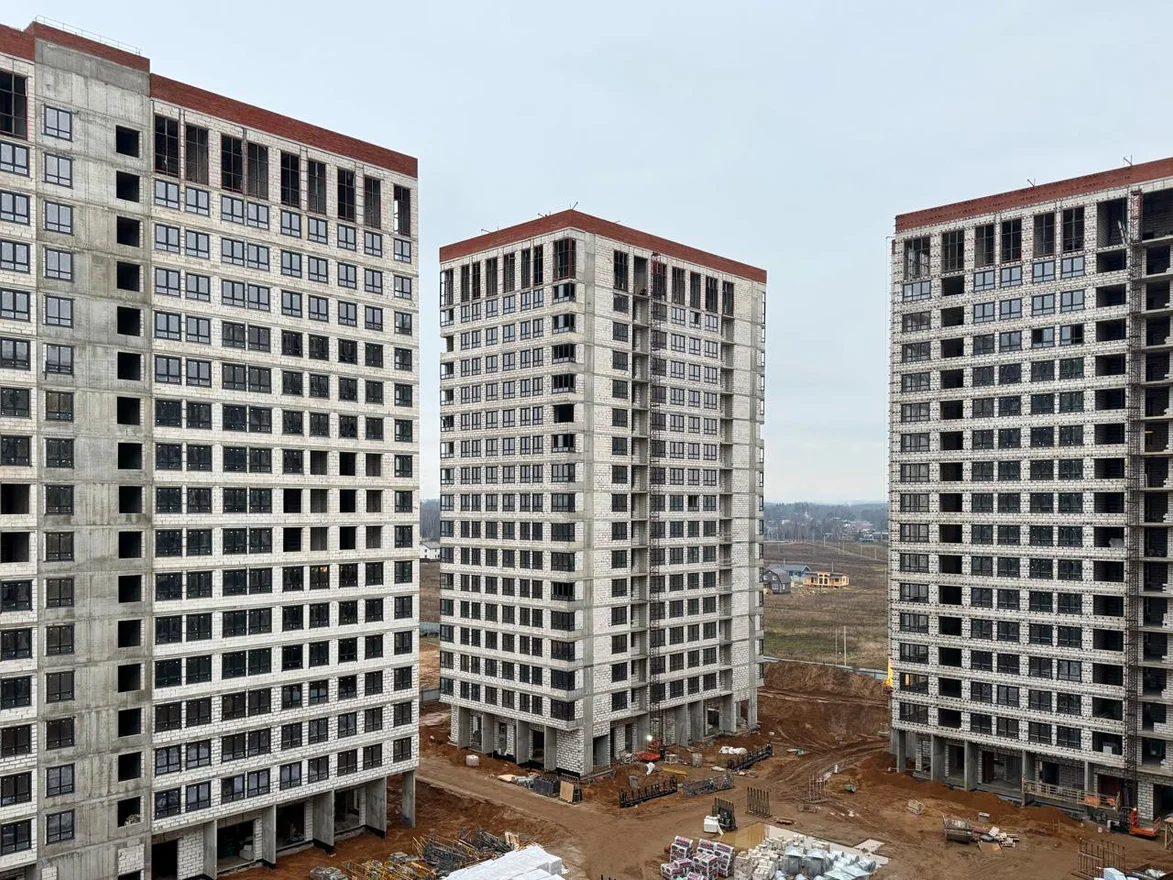

Дом 1
•Остекление выполнено на 85%;
•Электроснабжение: монтаж ВРУ и контур заземления выполнено на 100%;
•Вентиляция: монтаж воздуховодов 95%;
•Производятся фасадные работы: устройство подсистемы, монтаж кронштейнов.

Дом 2
•Остекление выполнено на 70%, приступили к работам по устройству витражей на верхних этажах;
•Электроснабжение: монтаж ВРУ и контур заземления выполнено на 95%, монтаж стояков УЭРМ 75%;
•Вентиляция: монтаж воздуховодов 65%;
•Производятся фасадные работы: устройство подсистемы, монтаж кронштейнов.

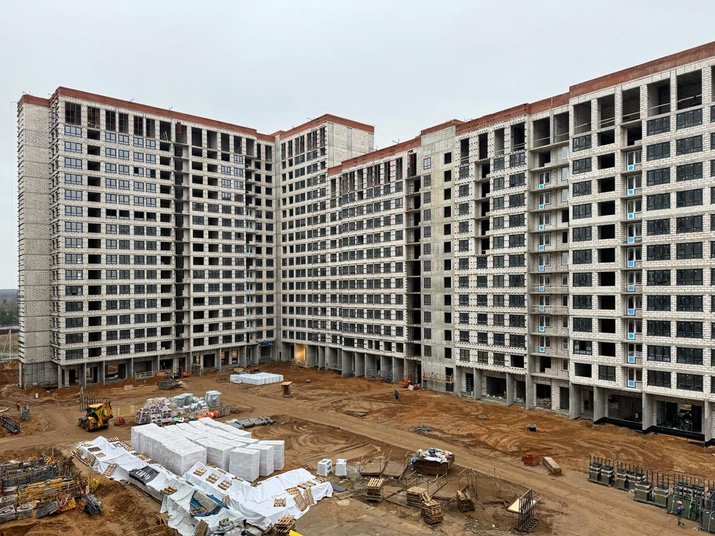

Дом 3
•Остекление ПВХ выполнено на 75%, витражные конструкции на верхнем этаже 85 %;
•Электроснабжение: Монтаж ВРУ и контур заземления выполнены на 95%;
•Вентиляция: Монтаж воздуховодов 95%;
•Производятся фасадные работы: устройство подсистемы, монтаж кронштейнов.
Выполнены работы по наружным внутриквартальным сетям водопровода на 85%, канализации на 85%. Всего на строительной площадке задействованы 162 специалистов и 3 единиц техники.
